一、施工工藝流程 1、适用範圍
地下室側牆SBS改性瀝青防水卷材施工。
2、工藝流程
基層處理→塗刷冷底子油→附加層施工→卷材大面施工→保護層施工
3、基層處理

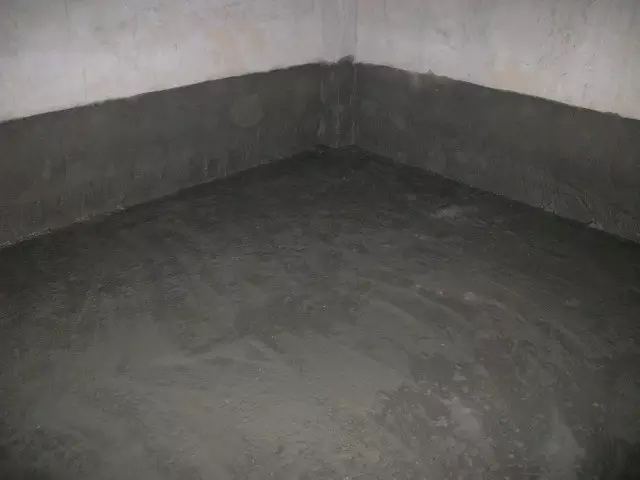

割除對拉螺杆,并用水泥砂漿對對拉螺杆處進行填補;平立面交接處、轉折處、陰陽角等均應做成均勻一緻、平整光滑的圓角,圓弧半徑不小于50mm;對混凝土缺陷部位、施工縫等進行處理;需要在立牆上收口的部位,應預留出泛水槽:筏闆鴨腳闆位置、獨立柱基的平面位置要清理幹淨;基層必須保證幹燥清潔、平整。與底闆卷材連接處必須将接頭清理幹淨,保證搭接長度不小于150mm。
4、塗刷冷底子油
冷底油要塗刷均勻,不得漏底,幹燥後方能進行卷材施工。
5、SBS卷材附加層
陰陽角、施工縫、後澆帶部位應設附加層,附加層爲500mm寬,每邊250mm。
6、SBS卷材大面施工:
(1)、地下室側壁必須滿粘,采用熱熔法施工,除受條件限制的采用外防内貼,其餘的應采用外防外貼施工;
(2)、對出剪力牆的安裝管道防水要加強處理。在管道安裝完成後,應采用柔性材料封堵。
(3)、SBS卷材長邊短邊搭接長度均爲不小于100mm,搭接範圍必須焊接牢固,接口應溢出熱熔的瀝青,并将接口封死;
(4)、需在立面上進行收口的部位,收口高度應高出室外地面50~100cm,将接頭收入泛水槽内,采用可靠措施固定好。需與平面防水層交接的,應做好保護措施,接頭交叉留設。
7、保護層
卷材防水保護層立面采用多孔磚砌築120牆,兩層以上的地下室每隔4米設240×240磚柱;筏闆鴨腳闆等平面采用50厚C20細石混凝土保護,也可以采用鋪20厚水泥砂漿上蓋一匹标磚進行保護。
二、控制标準及注意事項
1、材料品牌、胎體、厚度、型号需符合合同及規範要求,材料進場後需要見證取樣送檢,檢驗合格後才能使用;爲保證立面滿粘,冷底子油應現場取樣做相容性試驗。
2、防水單位與總包單位必須進行工作面交接,形成書面交接記錄。
3、新舊卷材搭接處,應将原有卷材接口清理幹淨,經監理驗收後方可進行搭接。
4、結構自防水是牆身防水重要保證,混凝土、後澆帶澆築及止水鋼闆應嚴格按規範實施。
5、立牆混凝土完成後,應将與底闆接槎的接頭揭開,各層清量幹淨,如有損傷的應修補,搭接長度不小于150mm。
6、鋪貼後的卷材應平整、順直,搭接尺寸正确,不得有扭曲,搭接部位應檢查粘接牢固程度、搭接長度及粘接飽滿度。立面防水與基層粘接必須滿粘,不得有空鼓。
7、防水施工過程監理應全過程站。完成後應報質監站進行專項驗收。如地下室未進行結構驗收,防水施工前,應先報質監站進行牆身混凝土感觀質量驗收。
三、記錄控制
1、原材進場檢驗及見證取樣複試報告
2、工作面移交單理旁站記錄、隐蔽驗收記錄
